Status flaumsikringsarbeidet, 26. juni 2023 - rapport frå NVE
Arbeider neste periode
I de to neste ukene vil disse arbeidene pågå i prosjektet flomsikring Bismo:

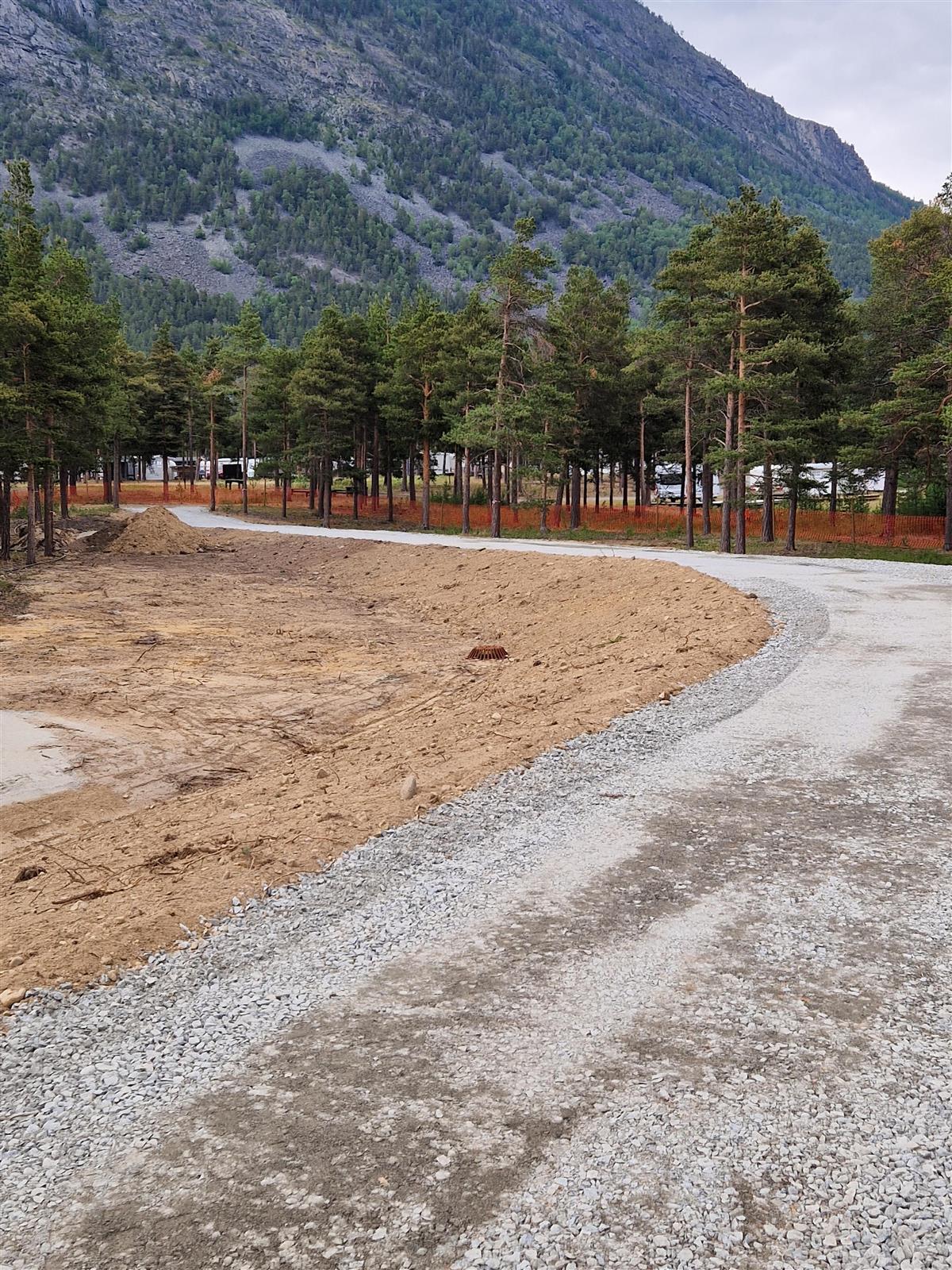

- Komplettere arbeider i området fra Bispen camping til pumpestasjon PS3 (ved Blåbærmyra)
- Grave grøft for overvann langs Blåbærmyra
- Fortsette med betongarbeider i pumpestasjon PS3(vegger og dekke) og pumpestasjon PS2 (bunnplate)
- Videre arbeid med flommur ved vassverket
- Gjøre ferdig spuntgrop for pumpestasjon PS1
- Ved Fjuken er det oppstart for å grave ut trau for inntakskonstruksjon og betongarbeider
- Ved Signegården vil det bli oppfylling/ferdigstilling av grøfter
Den 27.06.23 vil det bli utført en beredskapsøvelse på anlegget, der fokuset er utslipp til elv.
Uke 28-29-30 vil det på grunn av ferie, være redusert drift på anlegget. Noen mindre støyende arbeider vil pågå.
Les også alt om status og planar og dokument
